30.3. Построение сетевого графика и распределение ресурсов
Конечным результатом выполняемых на сетевой модели расчетов является сетевой график (план). При построении сетевого графика необходимо учитывать наличие ресурсов, так как одновременное выполнение некоторых операций из-за ограничений, связанных с рабочей силой, оборудованием и другими видами ресурсов, иногда оказывается невозможным. Именно в этом отношении представляют ценность полные резервы времени некритических операций.
Сдвигая некритическую операцию в том или ином направлении, но в пределах ее полного резерва времени, можно добиться снижения максимальной потребности в ресурсах. Оданако даже при отсутствии ограничений на ресурсы полные резервы времени обычно используются для выравнивания потребностей в ресурсах на протяжении всего срока реализации программы работ. Это означает, что работы удастся выполнить более или менее постоянным составом рабочей силы.

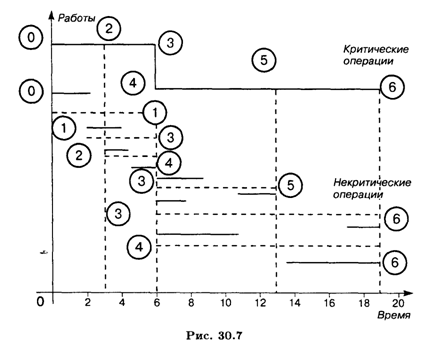

На рис. 30.8 показана потребность в рабочей силе при условии выбора в качестве календарных сроков некритических операций начала их ранних сроков, на рис. 30.9 — потребность в рабочей силе при выборе наиболее поздних сроков.
Пунктирной линией представлена потребность критических операций, которая должна быть удовлетворена, если нужно выполнить все работы в минимально возможный срок.

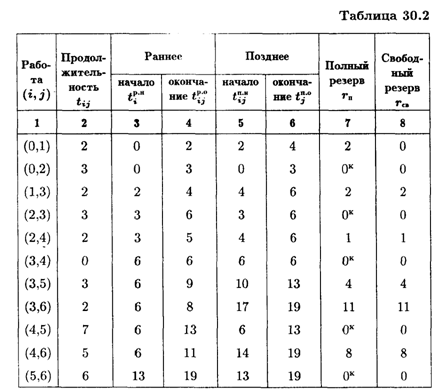

Оптимальное решение задачи равномерного использования ресурсов (минимизация максимальной потребности в ресурсах) представлено на рис. 30.10, уточненный график выполнения работ указан на рис. 30.11.
